Een normale productieweek



Even ter info:

Het ballasten gaat als volgt te werk;


  1. De zakken komen genummerd toe op de werf. Op de St. Jansplaat, waar ons zand gestockeerd ligt, worden de zakken op een hiervoor ontworpen frame opgehangen en gelijk gevuld met een speciale vulbak op de graafmachine.


2. Wanneer de zakken niet het gewenste gewicht hebben, betekent het dat ze niet de juiste densiteit hebben. De zakken op het frame rusten op een trilplaat die het zand dan verdicht om ze zo te kunnen vullen tot het gewenste gewicht.



3. De zakken worden aangepikt door een shovel. Deze shovels hebben in hun vorken een weegschaal. Om te wegen staan ze enkele seconden stil. Dat geeft de machinist ook telkens de tijd om het droog gewicht van de zak op te schrijven.


4. De zakken worden in een watercontainer gelegd voor verzadiging met water.


5. Als laatste stap worden de zakken nat gewogen en gestockeerd. We vullen ongeveer 90 zakken per dag.





Vervolg blog


Het is maandagochtend. Het werk gaat gewoon door.


We nemen in de vroege ochtend het bootje naar de ballasteringszone. Ik schrijf de volgorde van de eerste 24 zakken al op en dan neem ik mijn bootje snel terug naar de hellingsbaan om de kettingen op de buizen te markeren zoals mij vorige week was uitgelegd. Dit doe ik aan de hand van een foto die ik heb van het ballasteringsplan.





















De buizen worden vandaag ingetrokken. Ik vraag de droge en natte gewichten aan de shovelchauffeurs en omdat het nu niet meer de eerste keer is voor zowel mij als mijn ploegje hoef ik niet contsant naar buiten om alles in goede banen te leiden. Nu time ik wanneer ik naar buiten ga zodat ik tegelijk de volgnummers en de gewichten in het exceldocument kan steken.

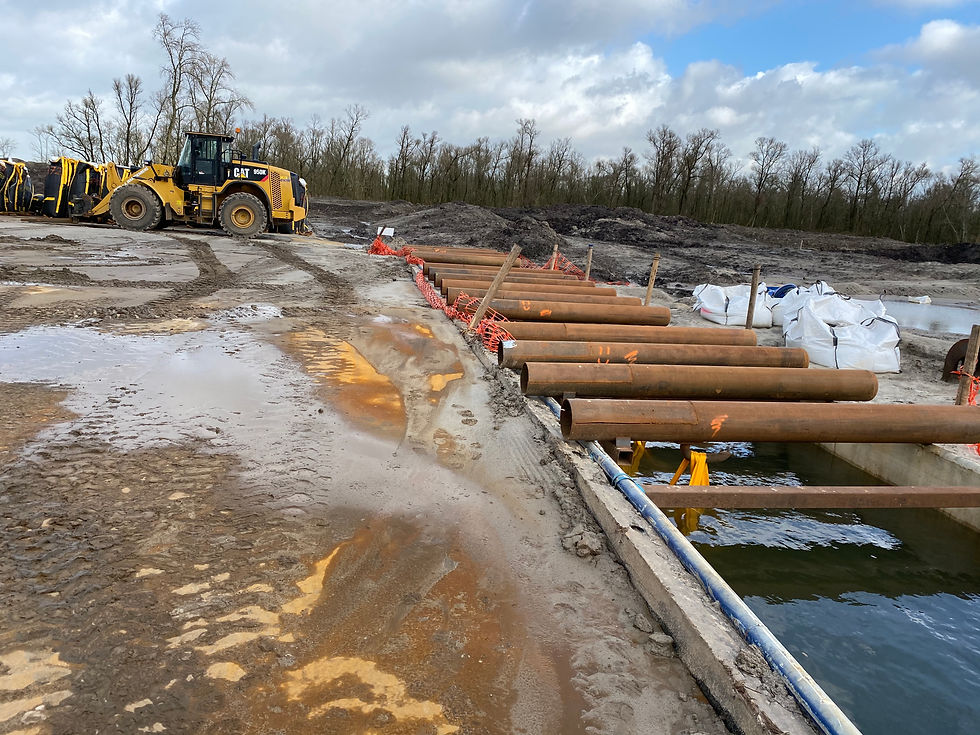

De werf verloopt vlot. Elke dag begint met intrekken en loopt dan verder in voorbouwen en ballasteren. Toch voel ik dagelijks de druk van de planning. Want om dit ritme aan te houden moet alvorens het intrekken steeds iedereen klaar zijn. Zowel de lassers, de coaters als het ballasteren. Laat 1 stadium het afweten, zal de rest van de werf eronder lijden. Woensdag werd ik door een incident wat te lang op de ballasteringszone gehouden en moest ik snel de buizen markeren vanop mn kleine gele speedboot. Prutswerk. Niet ideaal.



Stikstof regestratie doorsturen


Er ontbraken waardes uit de nat gewogen zakken die ik de avond voordien invoerde. Hiervoor ga ik is polsen bij de shovel chauffeurs. Niets aan de hand. 1 chauffeur was er maandag gewoon niet, maar wist direct de ontbrekende waardes boven te toveren.


Tegelijk met kijken of buiten alles goed draait werk ik verder aan de stikstofregistratie.


Telkens ze een groep nieuwe zakken willen aanpikken ga ik nog eens dubbelchecken. Want wanneer een nieuwe groep zakken wordt aangepikt voor het ballasteren en tegelijk nieuwe zakken worden klaargezet is een fout in de volgorde snel gemaakt.

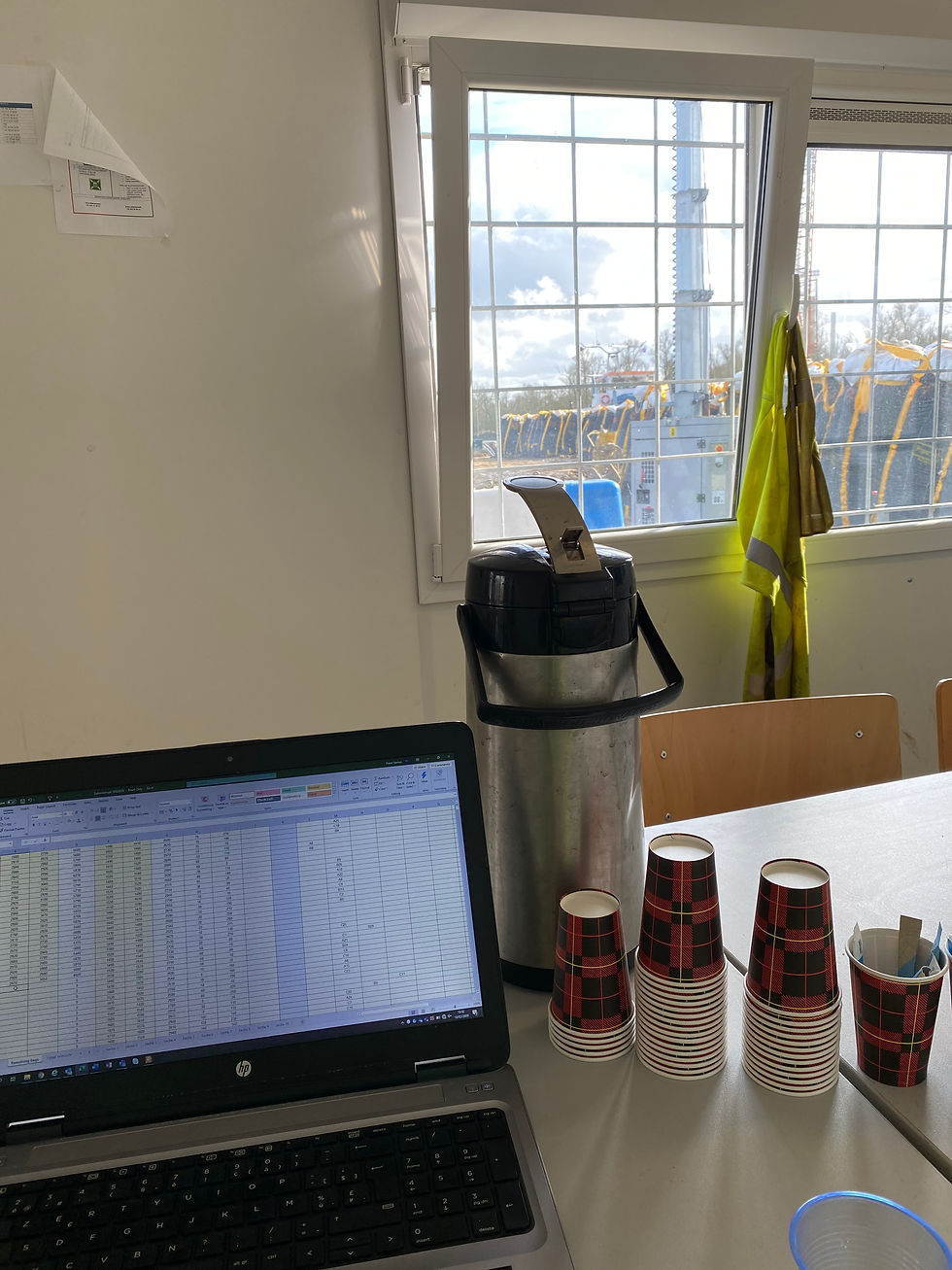

(Onderstaand een foto van een week volgordes noteren.)














Wanneer het ballasteren gedaan is ga ik naar de werfkeet op de hellingsbaan en overloop ik snel met Kenneth (uitvoerder) de stikstofregistratie alvorens door te sturen naar Van Oord.




Een beetje statistiek


Er werd al langer gevraagd om de correlatie tussen de gewichten droog-nat te gaan zoeken en daarvan de normale spreiding te berekenen. Ik had eerst een paar dagen de tijd nodig om heel de excel uit te dokteren vooraleer aan deze volgende stap te gaan denken. Maar donderdag had ik het klaargespeeld en kon ik het bestand eens tussentijds doorsturen ter confirmatie.



Op het einde van de week zijn we met de werfleiders en projectleider gaan eten. Een afscheidsetentje ter ere van Koen (uitvoerder) en Céline (werkvoorbereider) die vertrekken naar een volgende project in Denemarken.



Weekend


Kenneth trekt uit zijn chalet naar een appartement, dat is mijn teken om te verhuizen!


In het weekend krijg ik speciaal bezoek.

Omdat de chalet niet voorzien is van matrassen, microgolfoven, potten en pannen, beddengoed,... eigenlijk alles behalve een tafel en 4 stoelen, komt de papa mij installeren.


We gaan eerst samen naar het kantoor om de sleutel van de chalet op te halen. Hier heb ik de mogelijkheid om aan de hand van foto's en plannen eens uit te leggen wat ik de afgelopen weken heb gedaan.



We zetten alle keukengerei af. We stockeren eten waar ik 4 weken in quarantaine van kan overleven bij een corona uitbraak.

Het beetje tijd dat ons nog rest gaan we samen iets eten voor we terug afscheid nemen.
